发布时间:2022-09-15
一、工程概况
沭阳县城区快速路二期工程威海路(台州路-义乌路)段,起点顺接现状威海路(台州北路交叉口西侧),向东沿沂南河大堤至义乌路后折向南,终点位于萧山路交叉口,主路全长4.162km,工程总造价4.65亿元。工程标段范围内主要施工内容:道路工程、桥涵工程、排水工程、交通工程、照明工程。
道路工程以快速路标准建设,快速主线采用双向六车道;两侧地面辅道采用双向4车道,主路下穿规划台州北路(新沂河特大桥),威海路转义乌路采用连续高架,先后跨越海宁路、慈溪路,在萧山路前接地,辅路在K5+908.7处与主路分离,继续向东至义乌路后折向南,在K6+813.6处与主路重合,全线辅路与9条相交道路地面平交。
目前项目正在进行高架桥箱梁预应力张拉施工;防撞护栏、桥面铺装层施工;路基灰土施工;雨水管线施工;箱涵施工。
拟建工程位置示意图
二、标准断面图
本标段横断面图(一)如下:2.0m人行道+13.75m辅道+1.5m绿化带+11.75m主线+3.0m中央分隔带+11.75mm主线+1.5m绿化带+13.75m辅道+2.0m人行道。

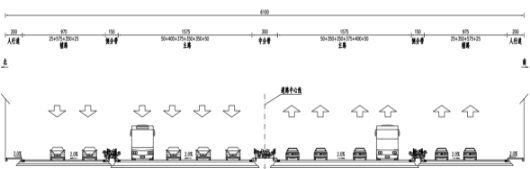

道路标准横断面图(一)
本标段横断面图(二)如下:2.0m人行道+9.75m辅道+1.5m绿化带+15.75m主线+3.0m中央分隔带+15.75mm主线+1.5m绿化带+9.75m辅道+2.0m人行道。

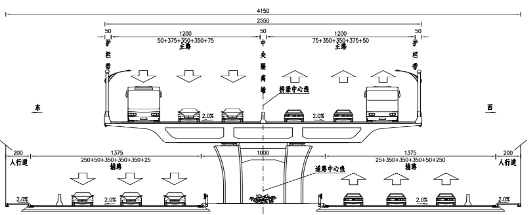

道路标准横断面图(二)
本标段横断面图(三)如下:2.0m人行道+13.75m辅道+1.0m绿化带+11.75m主线+3.0m中央分隔带+11.75mm主线+1.0m绿化带+13.75m辅道+2.0m人行道。

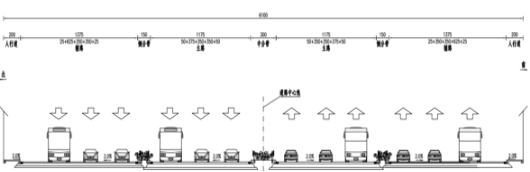

道路标准横断面图(三)
本标段横断面图(四)如下:2.0m人行道+13.75m辅道+12m主线+0.5m中央分隔墩+12m主线+1.5m绿化带+13.75m辅道+2.0m人行道。
道路标准横断面图(四)
三、进展情况及剩余工程量
沭阳快速路二期工程施工进度 | ||||||||
施工部位 | 单位 | 数量 | 本期完成 | 累计完成 | 完成率 | |||
桥涵工程 | 义乌路-慈溪路上跨桥 | 桩基 | 颗 | 288 | 5 | 284 | 98.61% | |
箱梁 | 联 | 13 | 1 | 11 | 84.62% | |||
防撞护栏 | m | 3438 | 60 | 240 | 6.98% | |||
中央护栏 | m | 1719 | 30 | 120 | 6.98% | |||
道路工程 | 路基 | 6%灰土(20cm原槽拌和) | m2 | 158210 | 2562 | 123942 | 78.34% | |
6%灰土 | m3 | 297597 | 17855.82 | 205699 | 69.12% | |||
8%灰土 | m3 | 177308 | 14184.64 | 119949 | 67.65% | |||
基层 | 12%灰土(20cm) | 主路 | m2 | 85792 | 6863.36 | 26861 | 31.31% | |
辅路 | m2 | 140645 | 11251.6 | 45541 | 32.38% | |||
排水工程 | 雨水工程 | 雨水管线 | m | 7918 | 300 | 3353 | 42.35% | |
检查井 | 座 | 285 | 7 | 99 | 34.74% | |||
箱涵 | 座 | 7 | 1 | 3 | 42.85 |
表3-1 沭阳快速路二期工程本阶段完成情况表
四、节点计划
2022年9月30日完成高架桥防撞护栏360m,中央护栏180m,沉井4座,道路灰土完成25000m³,雨水管道完成500m。
五、技术质量情况

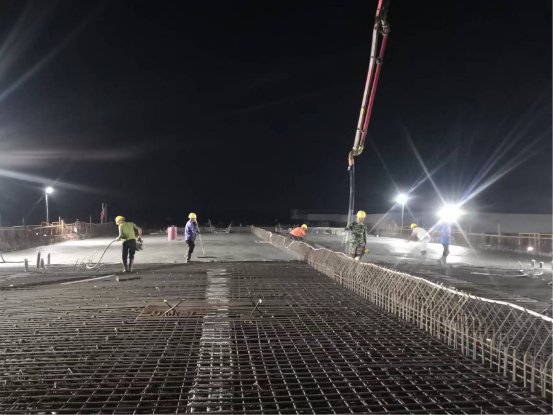

第九联箱梁顶板混凝土浇筑

路基灰土施工

防撞护栏模板打磨处理

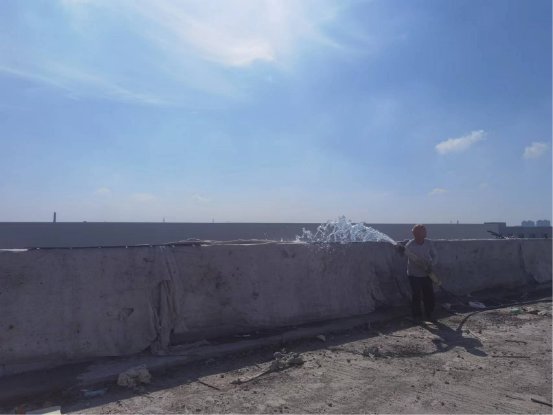

防撞护栏洒水养护

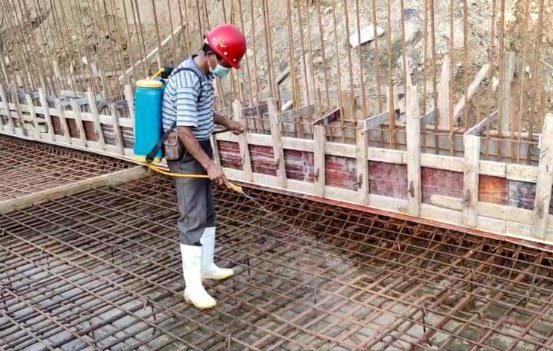

防撞护栏钢筋绑扎

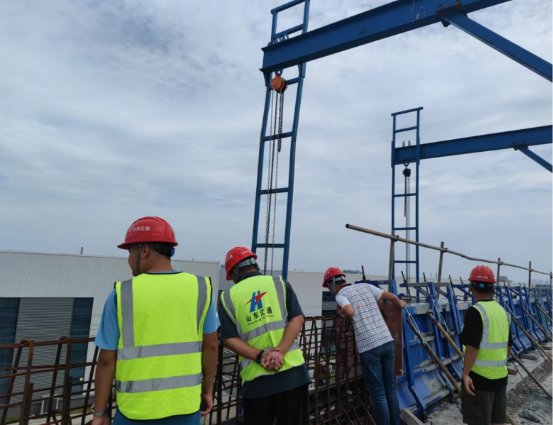

防撞护栏模板验收

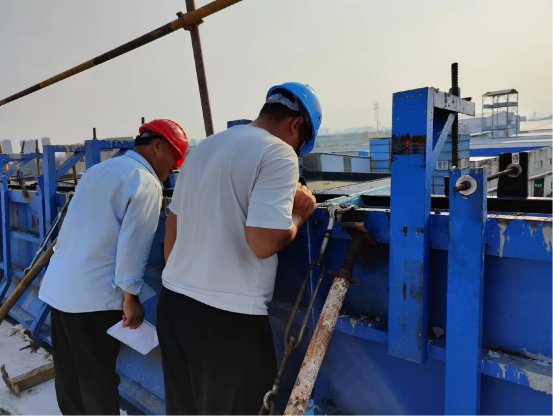

箱涵底板钢筋除锈处理
六、安全环保情况
项目经理带队检查高处作业施工安全

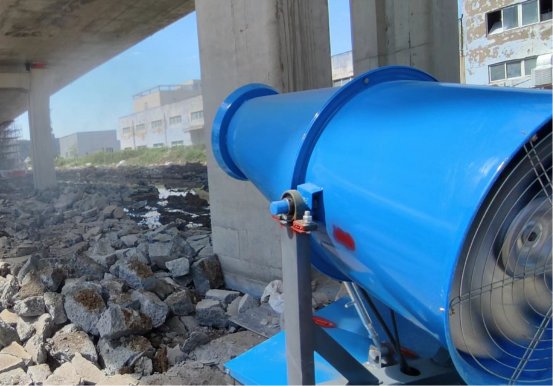

雾炮降尘
组织施工人员进行安全事故VR体验
七、合同计量付款情况
付款周期为完成工程量50%,付工程合同价款总额的30%;工程量完成80%,付工程合同价款总额的30%;工程完工,经验收合格后,付工程合同价款总额的20%,工程完工经验收合格后安排决算审计,扣除质保金后付清余款;质量保质期结束后再支付质保金。
截止目前计量23688.8万元,按合同应支付13372.2万元,实际支付5000万元。
八、存在问题
无。
